Modernizace horkovodu v Humenném
Rozsáhlá rekonstrukce ocelového potrubí ve východoslovenském městě Humenné začala na jaře 2024. Téměř 50 let staré ocelové potrubí bylo třeba vyměnit, aby se zlepšila hospodárnost sítě a zvýšila se efektivnost rozvodu tepla. Staré potrubí se vymění za moderní předizolované potrubí s difuzní bariérou o rozměrech od DN20 do DN250. Tato technologie potrubí výrazně zabraňuje tepelným ztrátám v potrubí a snižuje tak náklady na výrobu tepla. [2, 3]

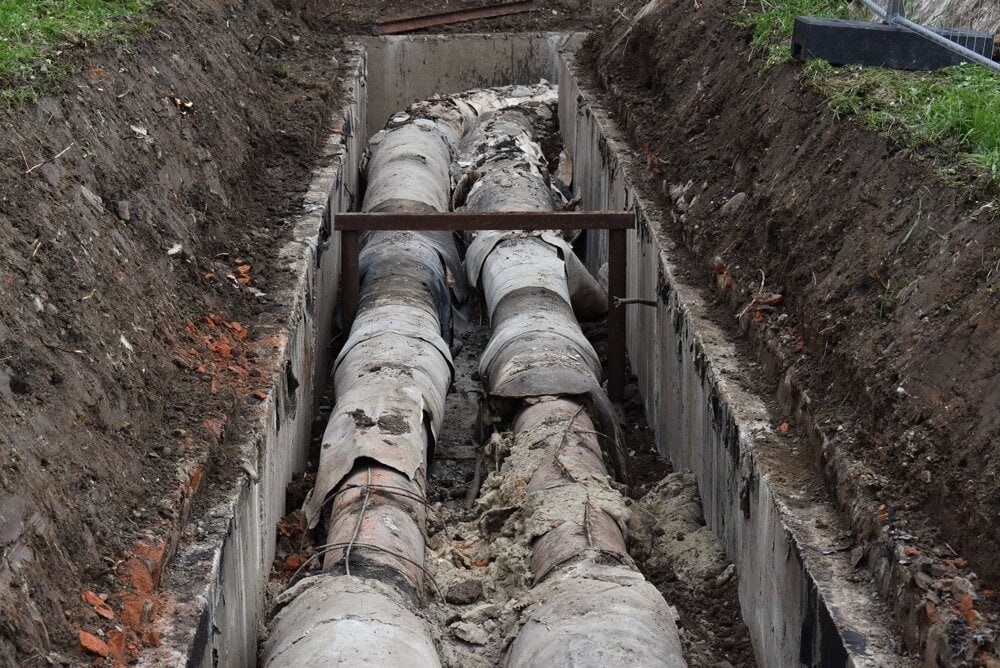

V loňském roce se v první etapě vyměnilo 4,5 km, což představovalo 80 % hlavní části horkovodní větve.

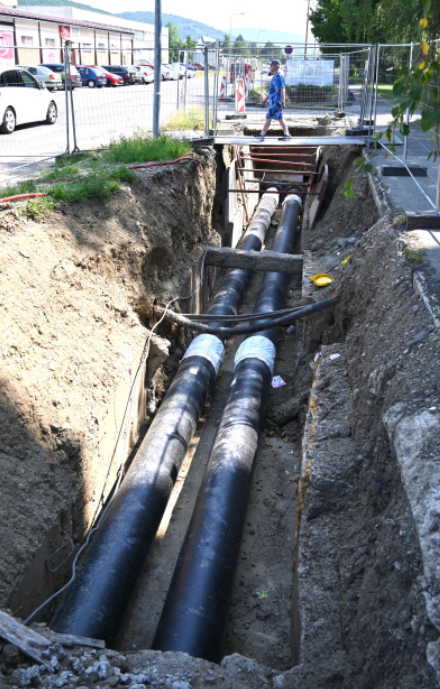

Nejdříve byly rekonstruovány rozvody tepla trasou 3 v Laborecké ulici až k budově SPP a trasou 6, která
je odbočkou na Sídliště II A. Ta končí na křižovatce Hrnčíarska a nákupního centra. [1] Práce postupují

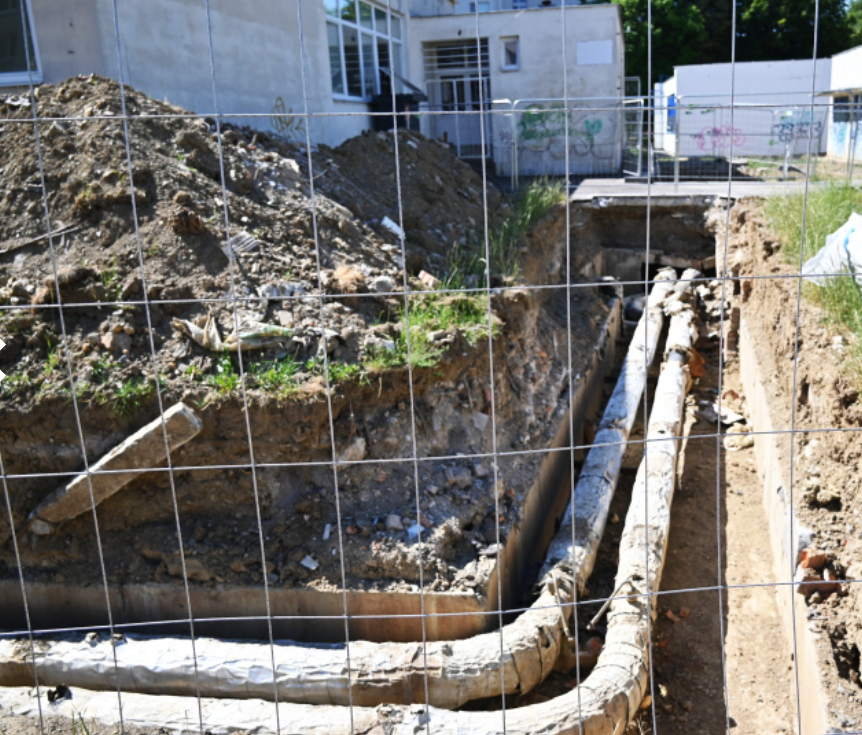

od železničního mostu na Sídlišti III po Laborecké ulici směrem k výškové budově Chemkostavu. Součástí

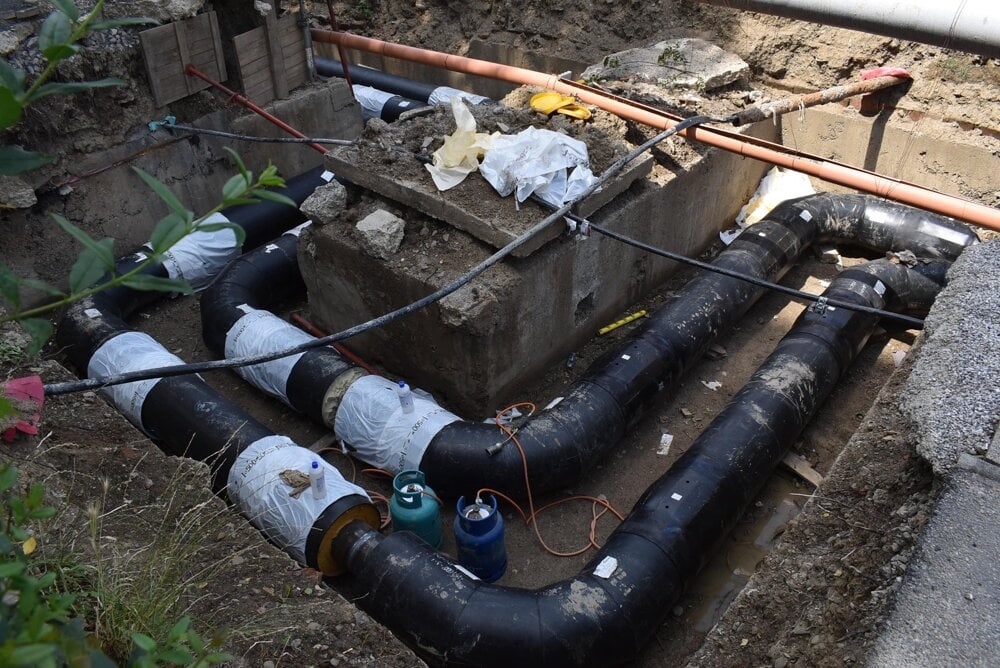

hlavní trasy jsou i odbočky k velkým výměníkovým stanicím. [1]
Během rekonstrukce horkovodního potrubí se vyskytlo několik výzev, kde bylo nutné provrtat se pod železniční

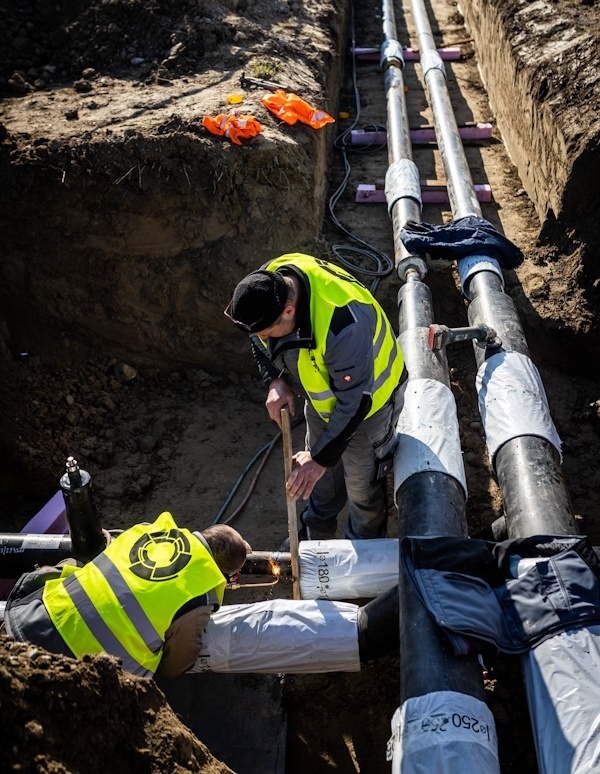

tratí. „Potrubí jsme museli uložit do ocelových chrániček a vše vybetonovat, aby se nepoškodilo a
aby nedošlo ani k poškození železniční trati," vzpomíná na uplynulý rok stavbyvedoucí Milan Tobiasz
ze společnosti GreMi Klima.

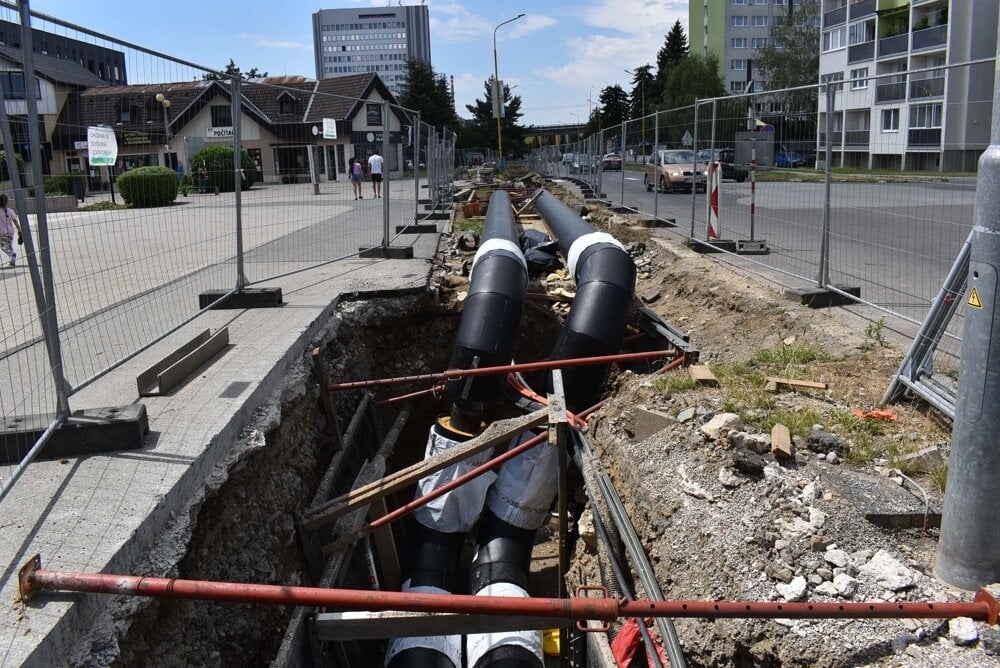

V letošním roce pokračují práce na 6 etapách. V jižní části náměstí Svobody je kvůli velkému množství kabelů v blízkosti banky rekonstrukce složitější. „Nachází se zde velký uzel optických a napěťových kabelů," vysvětluje mluvčí města, Marián Škuba.
Zhotovitel musel vyřešit také přemostění Kudlovského potoka, který protéká středem náměstí a v minulosti byl zakrytý. Protéká pod celým náměstím a vlévá se do řeky Laborec. [1] „Je třeba se vypořádat s touto překážkou, která není zcela běžná. Je třeba přemostit podzemní potok vertikálně i horizontálně a zároveň se musíme vyhnout sítím, kterých je v tomto úseku velké množství,“ vysvětluje Škuba. „Je to zcela unikátní projekt a velká výzva pro zhotovitele.“
„Aby nebylo nutné rozkopat a uzavřít silnici, navrhl projektant řešení, které je složitější. Za normálních okolností bychom provedli výkop, odstranili staré potrubí a nahradili ho novým. Zde však bude potrubí nad zemí a nebude vidět, protože ho zasypeme a zakryjeme zahradním záhonem s květinami," vysvětluje Milan Tobiasz.
„Výměna více než 11 kilometrů potrubí za nové v jednom ‚balíku‘ je největší takovou investicí
nejen na Slovensku, ale i v bývalém Československu,“ říká mluvčí města Marián Škuba. Výměna staré-
ho potrubí odstraní poruchy, které se v rozvodech tepla pravidelně opakovaly. „Tím se sníží náklady
na výrobu tepla, protože moderní potrubí bude prakticky beze ztrát,“ zdůrazňuje Škuba.
Podle zhotovitele by to v konečném důsledku mělo vést ke snížení nadnormativních ztrát o více než 40 %. Ty v současné době dosahují 11 %.
Tobiasz zdůrazňuje, že nové moderní potrubí má izolaci zesílenou o difuzní bariéru. „Staré potrubí bylo izolováno vatou, kterou nyní nahradila pěna. Spolu s difuzní bariérou zlepšuje její izolační vlastnosti. Výrobce udává životnost třicet let.“
Jednou z posledních etap bude výměna potrubí ve Sládkovičově ulici začátkem příštího roku. Investiční akce by měla být dokončena v druhé polovině příštího roku. Práce jsou finančně hrazeny z Modernizačního fondu. Celý projekt byl vysoutěžen v hodnotě více než 5,33 milionu € bez DPH. Humenská energetická společnost, distributor tepla a teplé vody do domácností a firem ve městě, celý projekt spolufinancuje (podílí se na něm 15 % což je necelých 900 tisíc €). Tuto částku hradí z úvěrových zdrojů.[1]
Reference
[1] http://bit.ly/48eRPcM
[2] http://bit.ly/47Nfdy9
[3] http://bit.ly/4pmD8KR
[4] http://bit.ly/48gvgEG
[5] http://bit.ly/3VOgBco
- NRG flex a výměníkové stanice PEWO
- Realizace projektu DN600 ve Švédsku - 18m potrubí výrazně urychlilo realizaci
- Rubrika pro projektanty a energetiky
- Výhody plastových předizolovaných trubek a jejich životnost
- Společnost NRG flex již 15 let poskytuje přednosti a zkušenosti největších evropských výrobců předizolovaných potrubí
